陕建六建集团陕西省政务和公安大数据中心项目主体结构全面封顶

陕建六建集团,陕西省政务,公安大数据中心 2022/3/30 11:56:00 阅读量:

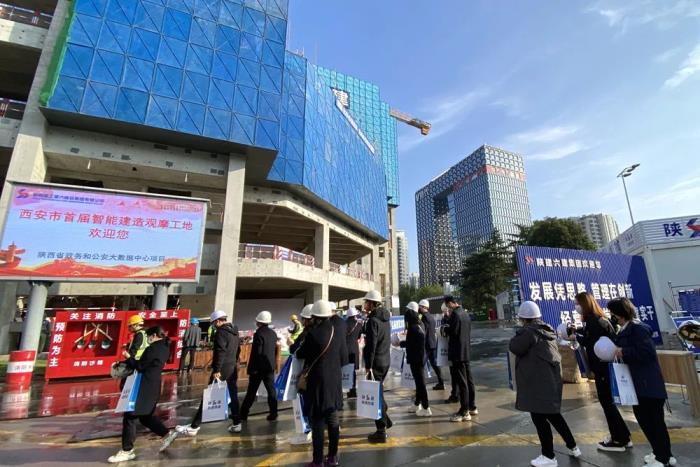

企迪网讯(编辑王大伟)近日,由集团三公司承建的陕西省政务和公安大数据中心项目主体结构全面封顶,并举行了封顶仪式。建设单位代表刘继奎、陕西兰天项目管理有限公司董事长李三刚、陕建六建集团副总经理帖秋、各单位相关负责人及项目部全体管理人员等参加仪式

集团副总经理帖秋讲话

帖秋在仪式上代表陕建六建集团向项目建设中给予支持和帮助的相关部门和领导,以及长期奋战在施工一线的全体建设者表示衷心的感谢。并表示主体封顶只是项目建设的阶段性成果,项目管理团队要把主体封顶作为新的起点,继续发扬六建集团锐意进取、精益求精的精神,团结协作、再接再厉,确保项目保质保量地如期圆满交付。

项目自2020年4月9日开工以来,面对周边建筑物多、场地狭小、没有工作面等难题,项目团队科学筹划、积极部署、层层传导责任、高效组织协调,仅用时14天就完成了办公区、生活区的建设。

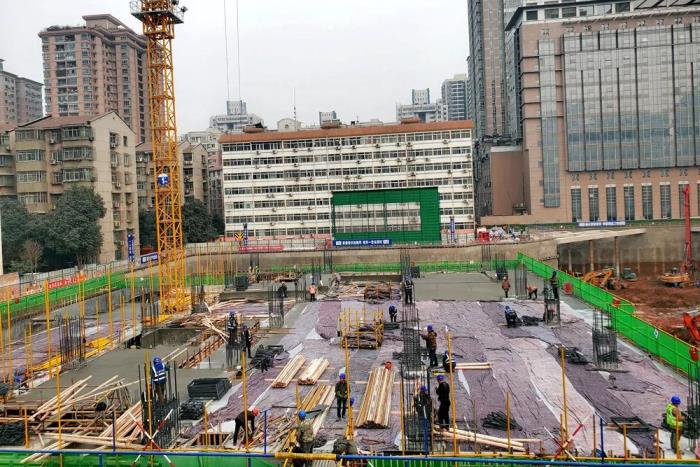

在后续施工中,项目部按照“没有工作面就创造工作面”的思路,采用开槽支撑、先撑后挖、分层开挖的方式,不等不靠不要,逐步推进,解决了深基坑抽排水、裙楼区域2米厚原灰土基础整体破挖、主楼区域488根X形分布的混凝土方桩基础破除等难题;同时项目追赶进度、倒排工期,自2020年12月30日裙楼筏板浇筑完成后,历经21天,裙楼冲出正负零,与此同时,项目历时90天攻克了西北地区首例旧桩基处理技术难题,内倒外运桩泥1万余方,完成了主楼灌注桩基础施工及基础筏板浇筑,在裙楼冲出正负零的165天后,主楼实现正负零。

此外,施工期间,项目技术团队持续攻克大跨度高支模预应力结构施工技术、超高钢结构施工技术等一系列难题,生产部门保安全、保质量、保节点,在高强度高标准的履约进程中,工艺、工序环环相扣,分项分部节节取胜。同时,项目部积极实行创口碑、创效益、创品牌,于2021年11月成功举办了西安市首届智能建造观摩会和省级文明工地现场观摩会,全方位展示了六建集团在文明施工、绿色施工、质量安全巡检系统、生产管理平台、塔吊可视化、智能电力系统等智能管理水平。

在项目主体全面封顶的最后阶段,面对泵管布置长达140米、泵送高度高达100米的混凝土施工,项目部采用“两台地泵连接两台液压布料机,从大屋顶中间向两侧同时对称浇筑”的施工方案,历时28小时顺利完成了2280平的大屋顶浇筑,实现了项目如期履约的承诺。
